2015年10月10日至10月16日施工进展情况如下:
1. 土方外运完成1000m³,基坑继续抽排水工作;

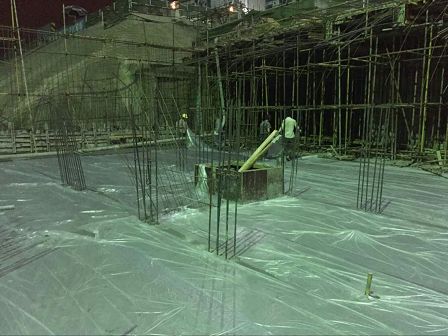

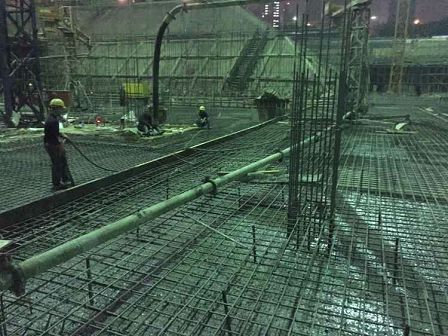

2. 捡底及垫层已完成32000㎡,铺设防水及保护层已完成25000㎡,筏板及地下室钢筋绑扎已完成24000万㎡,混凝土浇筑C1,C5区负二层共2000 m³、E1区筏板2000m³;

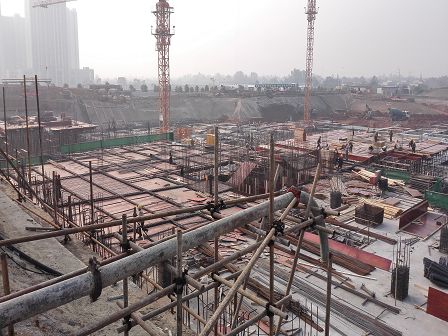

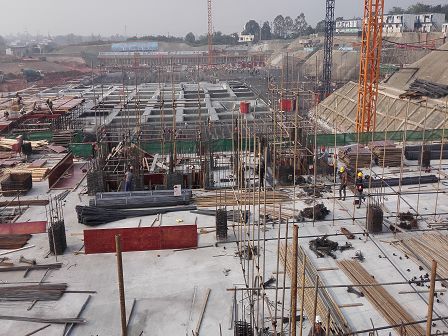

3. 筏板浇筑完成40%,地下室负二层浇筑完成12%;

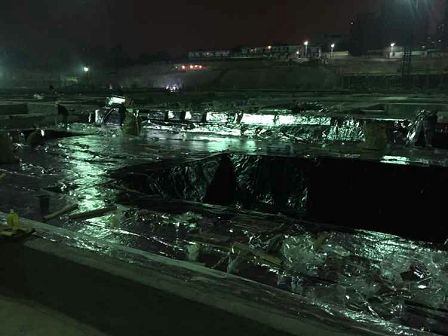

4. 因进度需要,本周每天都安排夜间施工,周四、周五通宵施工。
(供稿 岳衡 陈静 摄影 岳衡)
