锦江院区院区动态详细

锦江院区一期工程项目建设进展简讯(十一)

       2015年11月1日至11月8日施工进展情况如下:

1.   基坑继续抽排水工作;

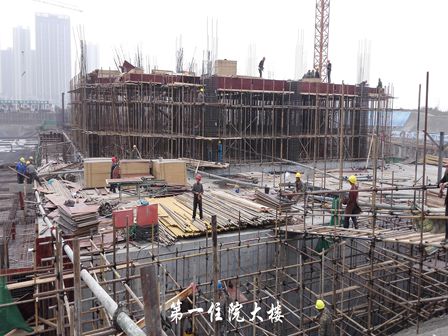

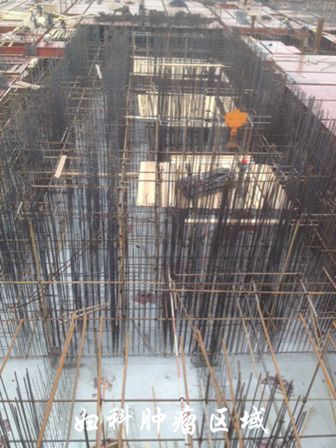

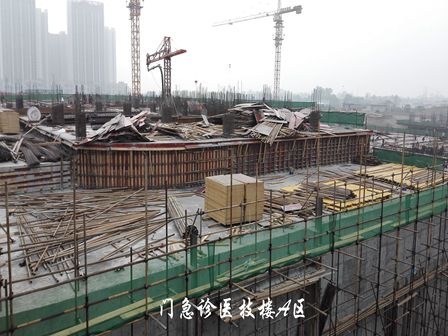

2.   捡底及垫层已完成33000㎡,铺设防水及保护层已完成34000㎡,筏板及地下室钢筋绑扎已完成50000㎡,混凝土浇筑总量约41000m³;

3.   筏板浇筑完成80%,地下室浇筑完成40%;

4.   周三组织各参建单位对现场进行了全面的安全检查,并对上周检查结果进行了复查;

5.   本周因商品混凝土协会与水泥协会在双方材料供应价格上一直谈判未果,故造成了现场混凝土的紧缺,对工期有所影响;

6.   本周五基建办公室组织对《医院建筑设计规范(2015版)》进行了学习;

7.   因进度需要,本周每天都安排夜间施工。

(供稿 岳衡 陈静  摄影 岳衡)


  • 今年会官方下载入口服务号

  • 今年会官方下载入口订阅号

  • 今年会官方下载入口微博

  • 今年会官方下载入口抖音

  • Baidu
    map
