锦江院区院区动态详细

锦江院区一期工程项目建设进展简讯(九)

       2015年10月19日至10月23日施工根据进度安排正常进行,具体进展情况如下:

1.  土方外运全部完成,基坑继续抽排水工作;

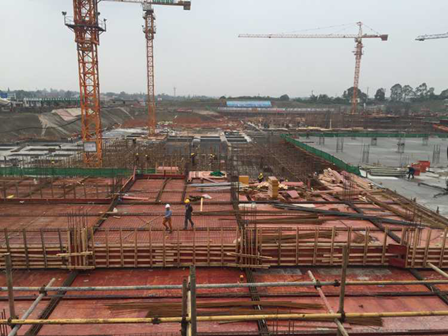

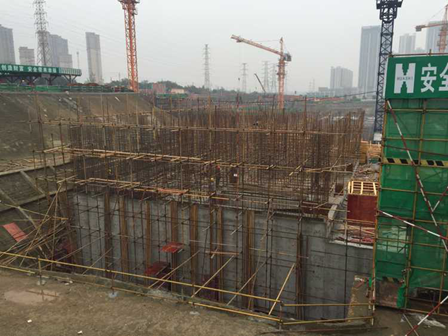

2.  捡底及垫层已完成33000㎡,铺设防水及保护层已完成28000㎡,筏板及地下室钢筋绑扎已完成34000㎡,混凝土浇筑总量约31800m³,本周浇筑B3区筏板约1000 m³、E2区筏板约3500m³,筏板浇筑完成70%,地下室浇筑完成20%;

3.  本周针对地下室交通流向规划组织中国建筑西南设计院相关人员与我院保卫部进行了对接;

4.  周三组织各参建单位对现场进行了全面的安全检查,并提出了整改意见;

5.  因进度需要,本周每天都安排夜间施工;因星期三、四晚连续降雨,故对本周进度有所影响;

6.  本周五市安监站到锦江院区进行巡查,对存在的安全隐患提出整改意见;

7.  本周五基建办公室组织对《今年会官方app在线工程建设管理制度(2014版)》进行了学习。    (供稿 岳衡 陈静  摄影 岳衡)








  • 今年会官方下载入口服务号

  • 今年会官方下载入口订阅号

  • 今年会官方下载入口微博

  • 今年会官方下载入口抖音

  • Baidu
    map
