2015年11月30日至12月6日施工进展情况如下:
1. 基坑继续抽排水工作;

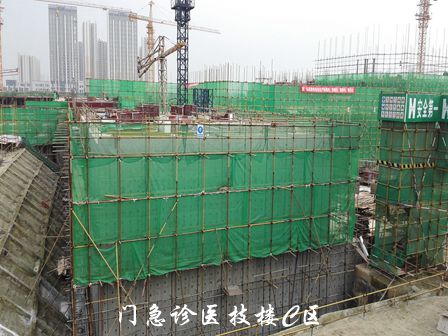

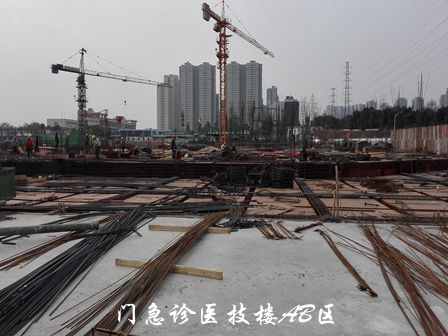

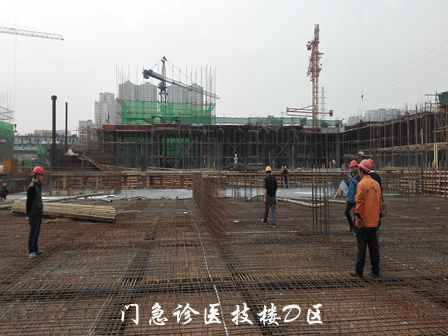

2. 捡底及垫层已完成34000㎡,铺设防水及保护层已完成34000㎡,筏板及地下室钢筋绑扎已完成72000㎡,混凝土浇筑总量约59000m³,其中砼浇注C6区800 m³、D1区850 m³、D2区600 m³、D3区680 m³、D4区680 m³、E2区 880m³;
3. 筏板浇筑完成90%,地下室浇筑完成75%;
4. 周三组织各参建单位对现场的安全文明施工及施工质量进行了全面检查,并对上周提出的问题进行复查;
5. 周五组织各参建单位对地面以上图纸进行了会审。
(供稿 岳衡 陈静 摄影 岳衡)
