2016年03月21日至2016年03月27日施工进展情况如下:

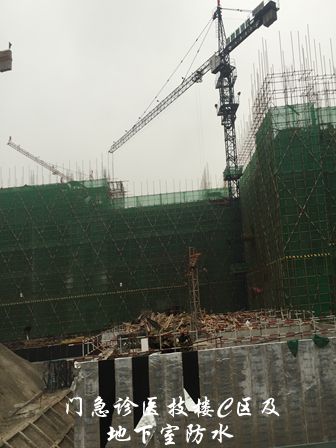

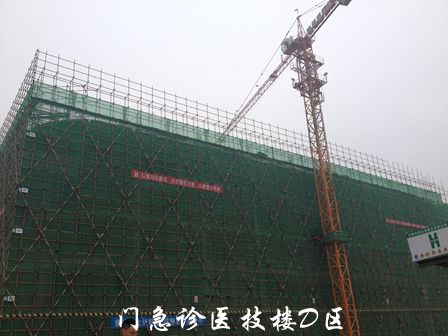

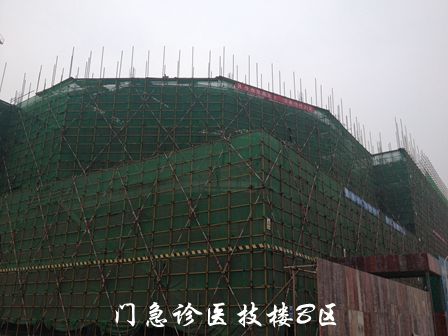

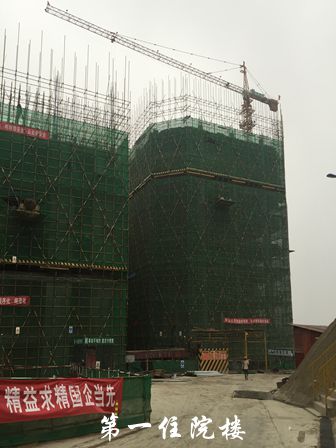

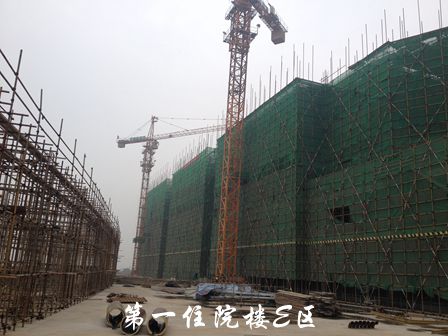

1. 门急诊医技楼四层已完成,施工至五层;第一住院楼施工至九层;钢筋绑扎已完成99000㎡;混凝土浇筑总量约90000m³,其中A1区246 m³、A3区320m³、C3区350 m³、C6区390 m³、D1区300m³、D2区320m³、E2区520m³;地下室外墙防水及保护层完成90%;部分区域开始土方回填施工。
2. 周二组织各参建单位针对现场的安全文明施工作了全面检查,对楼梯间的安全防护及后浇带支撑体系提出整改意见。
3. 周三省质监站向站长到现场检查指导工作,对现场工作给予了肯定,并对工作中存在的不足提出了相应的意见。
4. 周五组织各参建单位对施工质量进行了全面检查,对医技楼墙柱钢筋焊接进行了着重的检查,要求施工单位加强质量检查,对不满足设计及规范要求的部位进行整改,并加强混凝土的养护工作。
