锦江院区一期工程项目建设进展简讯(二十九)

       2016年04月11日至2016年04月17日施工进展情况如下:

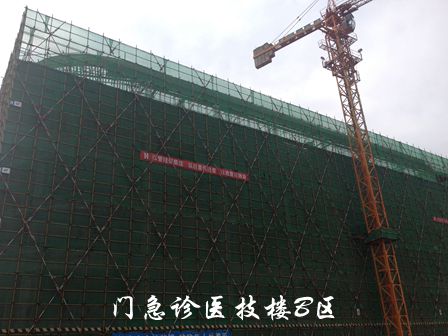

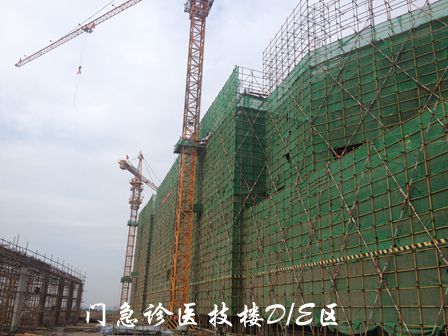

1.   门急诊医技楼五层施工完成95%;第一住院楼施工至11层;钢筋绑扎已完成10.1万㎡;混凝土浇筑总量约9.3万m³,其中A2区380m³、C6区480 m³、D5区450m³、E2区550m³;地下室外墙防水及保护层完成90%;土方回填施工完成50%。

2.   周二组织各参建单位针对现场的安全文明施工作了全面检查,着重对现场各临边洞口防护、外脚手架支撑体系、施工照明、因土方回填造成的道路污染进行了检查,并提出了限期整改要求;

3.   周三医院组织院内、外在西部妇幼研究院召开了锦江院区一期工程二次装修方案评审会议,会上院领导及一致认为:本项目室内装饰总体设计理念与设计主题基本符合今年会官方下载入口定位以及环境空间要求,但在室内装饰颜色、材质、医疗流线以及门急诊大厅、公共区间、护士站、病房、卫生间、诊室区域功能、设计深度等方面需要进一步完善。并对部分不足的地方提出了相关的意见;

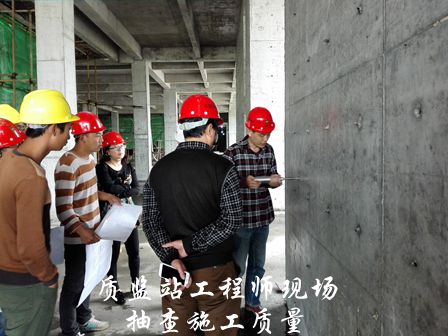

4.   周四成都市质监站对锦江院区地下室结构部分进行了验收,验收过程中检查了地下室施工过程资料(隐蔽资料、砼养护记录、扫描回弹记录、检验批抽查记录等),现场抽查了施工质量(对地下室墙柱砼强度进行了回弹、巡查砼感官效果及后浇带浇筑成型效果等)并召开了质量验收会议,会上各参建单位分别汇报了地下室施工情况,市质监站工程师听取汇报后对现场施工质量给予了肯定并对部分不足的地方提出了建议和意见后,同意验收合格。

5.  周五组织各参建单位对施工质量进行了全面检查,着重对基坑土方回填、砼浇筑后成型、感官效果及养护、钢筋焊接搭接工艺等进行了检查;要求施工单位土方回填必须分层夯实;砼浇筑后及时养护,防止氧化开裂等问题;钢筋焊搭接工艺必须满足规范及设计要求。

(供稿岳衡 陈静  摄影 岳衡)
