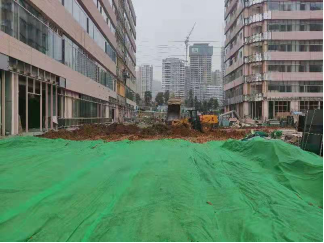

锦江院区二期工程项目建设进展简讯 (一百零五) 2021-03-10 基建办公室 余谦 余谦 分享: 1、施工进度1)住院楼:屋面层~12层楼层收边收口;一层未浇筑完的构造柱浇筑完成,抹灰完成。初装班组搬运楼梯间粘贴材料。2)后勤楼:拆除2层设备间新增门洞。粘贴楼梯梯步挡水。抹楼梯间梯步边抹灰。3)地下室:修边补烂。2、设计进度1)总平方案3、商务进度1)报送认价资料2)报送软装测算4、外联进度无。5、安全文明施工1)安全检查1次,发现安全隐患6处,整改完6处
